Quadro Economico di Progetto (QEP)
Il QEP rappresenta il quadro economico che normalmente va in gara.

Il QEP può essere compilato o manualmente campo per campo, oppure è possibile calcolarlo in automatico premendo il pulsante
situato sulla ToolBar degli strumenti in alto a destra.
Mediante questo ricalcolo, 8BIM Platform - Preventivazione e Contabilità utilizzerà il Computo Metrico impostato come "Computo di Riferimento" e utilizzerà la Classe di prezzo impostata nel computo stesso.
Vediamo nel dettaglio il significato dei singoli campi:
- Valuta di riferimento: Tramite questa lista a discesa l'utente deve impostare la valuta di riferimento del progetto, scegliendola tra quelle definite in precedenza;
- Somma stanziata del progetto: All'interno di questo campo l'utente deve inserire l'importo della somma stanziata per il progetto;
- Importo lavori a misura (A): Questo campo può essere compilato sia direttamente dall'utente, sia in modo automatico sulla base del Computo Metrico. Nel secondo caso verranno sommate tutte le immissioni appartenenti alle categorie a misura e tutte le immissioni non associate ad alcuna categoria;
- Importo lavori a corpo (B): Questo campo può essere compilato sia direttamente dall'utente, sia in modo automatico sulla base del Computo Metrico. Nel secondo caso verranno sommate tutte le immissioni contenute nelle categorie a corpo;
- Importo lavori in economia (C): Questo campo può essere compilato sia direttamente dall'utente, sia in modo automatico sulla base del Computo Metrico. Nel secondo caso verranno sommate tutte le immissioni contenute nelle categorie in economia;

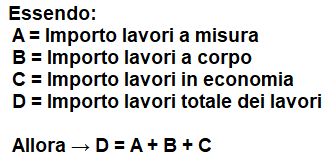

- Importo totale dei lavori (D): Questo campo può essere compilato direttamente dall'utente, ma nel caso sia stato compilato anche solo uno dei tre campi precedenti, viene calcolato automaticamente dal programma come segue:
|
NB: L'importo totale dei lavori deve sempre ritenersi comprensivo degli oneri della sicurezza diretti e in ogni caso non comprende mai gli oneri della sicurezza aggiuntivi/specifici. |
- Compreso costo del personale (E): Rappresenta il costo del personale utilizzato per eseguire l'opera. Può essere inserito manualmente nel campo oppure, impostando l'apposita spunta "Calcola manodopera da immissioni", calcolato automaticamente da 8BIM Platform - Preventivazione e Contabilità su base del computo metrico.
- Compreso Oneri della sicurezza (F): Rappresenta l'importo della sicurezza già compreso nell'importo dei lavori. Può essere espresso in modo analitico o inserendo il valore direttamente nel rigo (F) oppure specializzando i valori nei righi (a, b, c) in base alle tipologie dei lavori. E' altresì possibile imputare gli oneri della sicurezza in modo percentuale abilitando la specifica spunta
ed inserendo la percentuale nel rispettivo campo.
Se viene attivata la spunta alla destra del rigo (F) viene abilitata la GESTIONE ANALITICA PER IL CALCOLO DEGLI ONERI DIRETTI. In questo modo 8BIM Platform - Preventivazione e Contabilità utilizzerà gli importi degli oneri della sicurezza impostati per ogni singola voce di elenco prezzi e moltiplicherà tale valore per le quantità di computo. Gli oneri della sicurezza non vengono mai assoggettati al ribasso d'asta;
- Oneri della sicurezza aggiuntivi (G): Rappresenta l'importo della sicurezza da aggiungere all'importo dei lavori. Se viene attivata la spunta alla destra del rigo (G) viene abilitata la GESTIONE ANALITICA PER IL CALCOLO DEGLI ONERI AGGIUNTIVI. In questo modo verrà abilitata una spunta nelle voci di computo metrico in modo da marcare quelle specifiche voci di computo come sicurezza. Gli oneri della sicurezza non vengono mai assoggettati al ribasso d'asta;
- Importo lavori a base di gara: Questo campo non può essere compilato direttamente dall'utente, ma viene calcolato dal programma e rappresenta l'importo totale dei lavori al lordo degli oneri della sicurezza diretti e aggiuntivi;
- IVA: E' possibile impostare l'IVA o a "percentuale", "a importo" o "differenziata" per voci di computo metrico;
- Importo soggetto a ribasso/aumento (H): Questo campo, calcolato automaticamente dal programma, rappresenta l'importo a base di gara;
- FLAG Lavori in economia non soggetti a ribasso d'asta: Il Flag, se selezionato, fa si che l'importo dei lavori in economia NON venga assoggettato ad eventuale ribasso/aumento d'asta;
- Somme a disposizione (I): Questo campo viene compilato dal programma con l'importo totale delle Somme a Disposizione del Computo Metrico. E' possibile accedere alla finestra di gestione delle Somme a Disposizione attraverso il pulsante

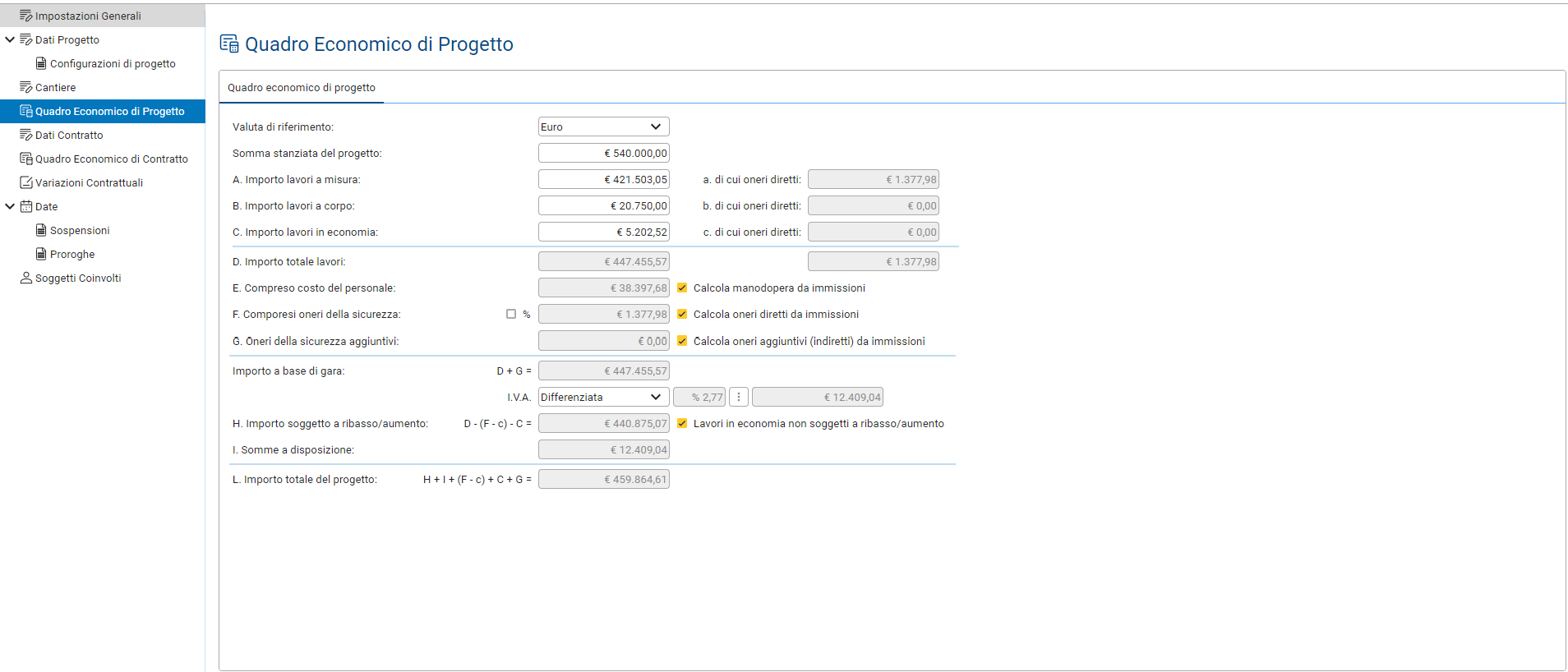

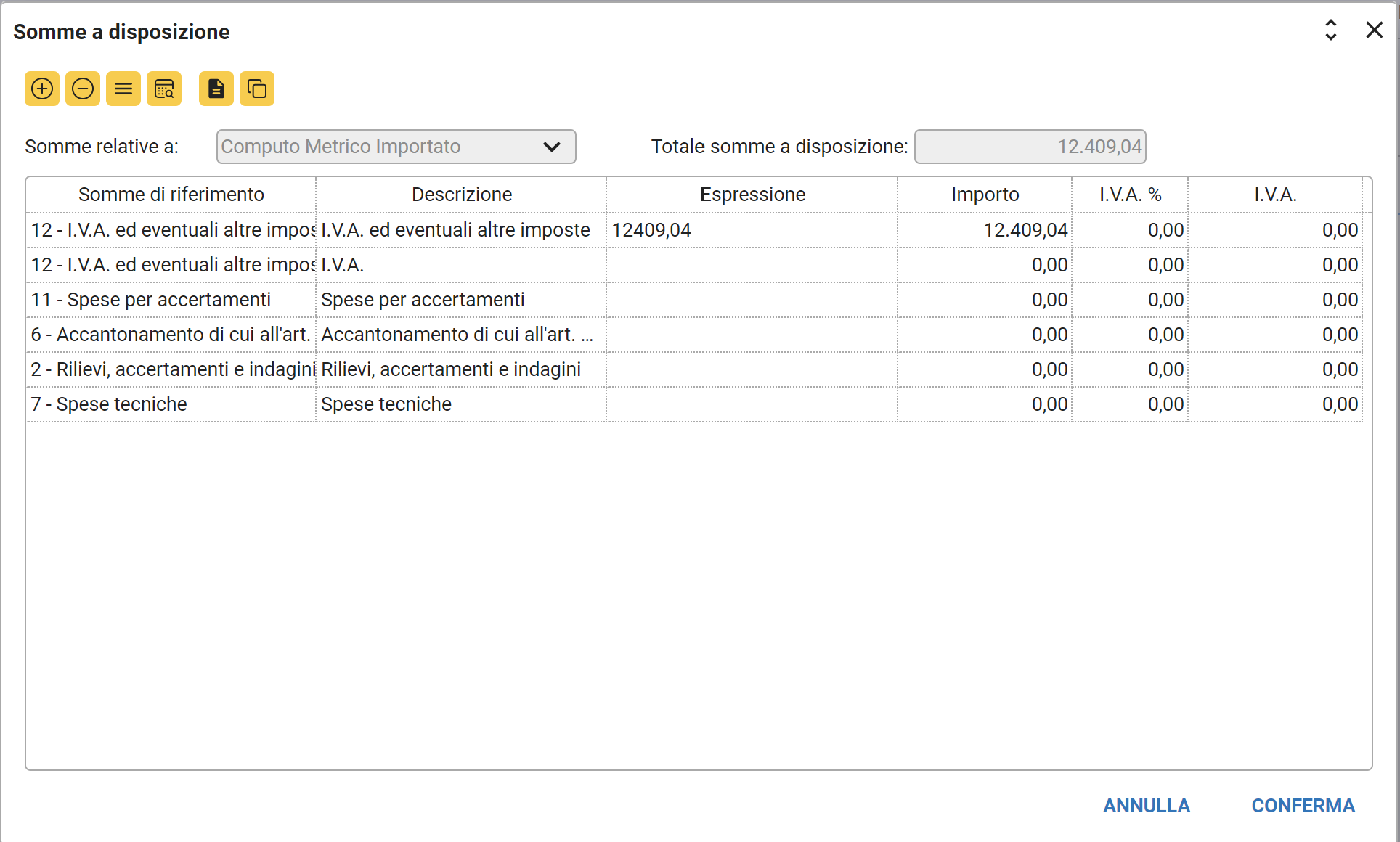

situato sulla ToolBar in alto a destra. Si aprira una finestra come da figura:

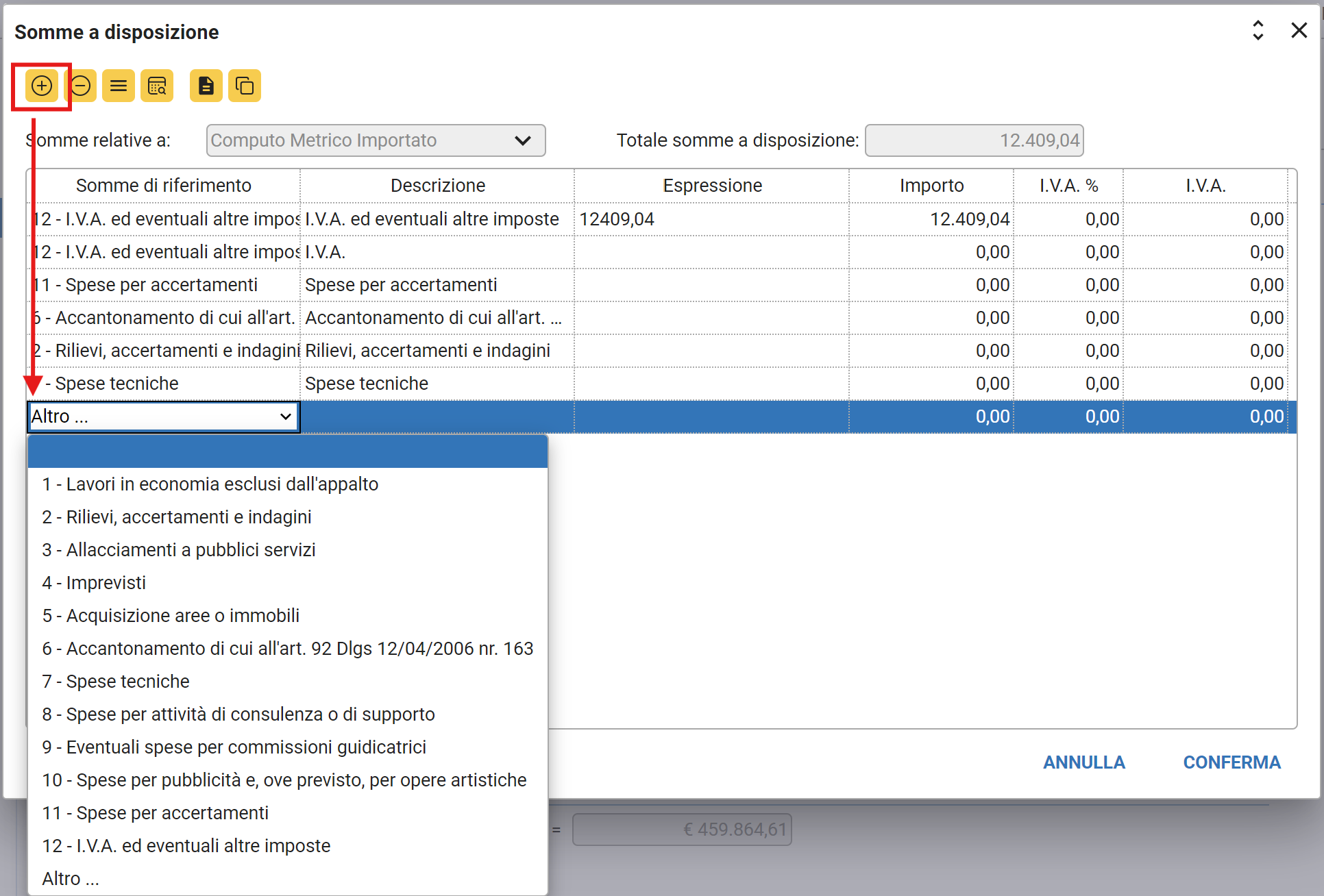

Per poter inserire una nuova riga in Somme a Disposizione è necessario operare con l'ausilio della ToolBar in alto a sinistra:

- Importo totale del progetto (L): Questo campo, pur rimanendo modificabile da parte dell'utente, viene calcolato automaticamente dal programma.
